Primăria Piatra Neamț anunța că 2023 ar trebui să fie anul investițiilor. Ceea ce pare evident în acest moment este că în Piatra Neamț se lucrează din plin.
Chiar dacă sunt cele mai vizibile, lucrările de la infrastructura rutieră nu sunt singurele care se află în plină desfășurare în Piatra Neamț.
Primarul Andrei Carabelea: „Avem lucrări de modernizare în peste o treime din școlile din oraș, investiții necesare și îndelung așteptate, care în sfârșit se întâmplă. Modernizăm, reabilităm și dotăm creșe, grădinițe și școli, pentru a le oferi copiilor noștri și profesorilor toate condițiile necesare pentru un act educațional de calitate. Alături de colegii mei urmăresc îndeaproape desfășurarea lucrărilor la toate aceste unități, pentru a ne asigura că ne încadrăm în termenele de finalizare și pentru ca disconfortul resimțit de copii și părinți să fie cât mai mic. Aleg să investim în educație pentru că este baza unei comunități sănătoase și singurul lucru pe care nimeni, niciodată, nu-l poate confisca.”

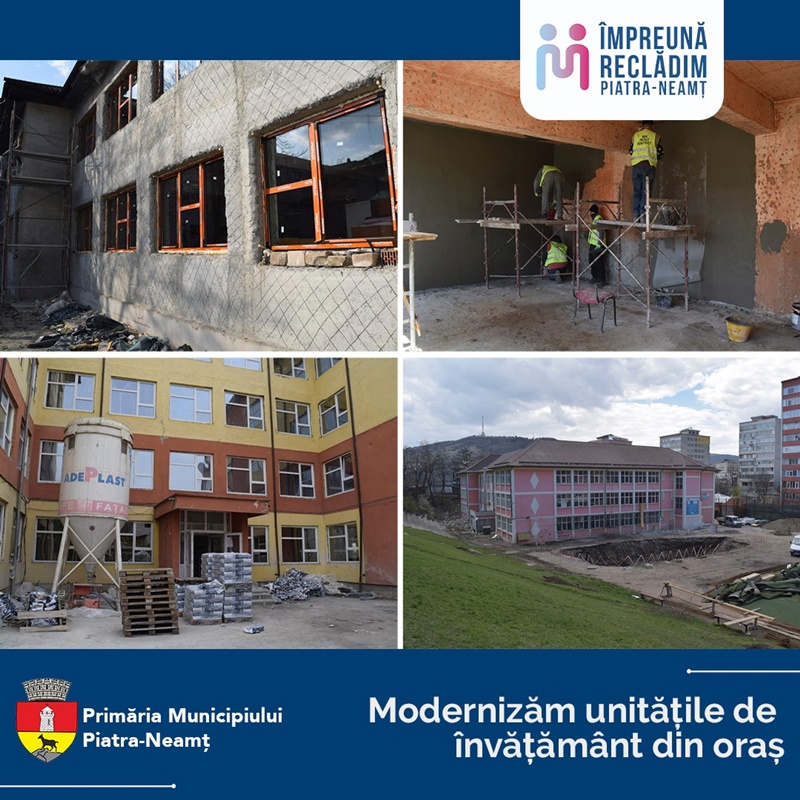

Primăria Piatra Neamț a oferit informații îdespre stadiul actual al lucrărilor la 10 instituții de învățământ din județul Neamț.
Nr. crt. | Instituție | Stadiul lucrărilor | Sursa finanțării |
1 | Creșa Precista | Lucrările au ajuns la la 30%, iar în acest moment se lucrează la structura de rezistență. Termenul de finalizare: 31 august 2023. | Proiect POR 2014-2020 |
2 | Grădinița cu program prelungit nr. 2 | Lucrările au ajuns la 42%. Finisajele interioare, pereții, tavanele, traseele pentru instalațiile interioare și șarpanta sunt realizate. Se lucrează la montarea tâmplăriei și a șapei. Termenul de finalizare: sfârșitul anului 2023 | Finanțare europeană |
3 | Grădinița cu program prelungit nr. 6 | A început montarea tâmplăriei exterioare, de aluminiu. Urmează lucrările la izolație și tencuiala exterioară și la interior. Proiectul include și refacerea spațiilor de joacă din curte și a gazonului. Termenul de finalizare: iunie 2023. | Finanțare europeană |
4 | Școala Gimnazială Nr. 5 | Lucrările au ajuns la 10%. Până acum s-a consolidat șarpanta și s-a termoizolat podul. De asemenea, s-au realizat lucrările de desfacere a tencuielii interioare, pardoselilor și tâmplăriei interioare. La etajul al doilea al clădirii sunt gata reparațiile la tencuieli și traseele pentru instalația electrică. La exterior a început săpătura pentru rezervorul de incendiu, pentru care fundația a fost turnată. | Finanțare europeană |
5 | Școala Gimnazială Nr. 8 | Lucrările au ajuns la 15%. În primă etapă au fost demontate ușile interioare, tavanele false și echipamentele din grupurile sanitare. Se lucrează în continuare la desfacerea placajelor ceramice, lambriului de pe pereți, mozaicului și parchetului din sălile de clasă. Tot în această etapă se demontează și instalațiile electrice vechi. | Finanțare europeană |
6 | Colegiul Tehnic de Transporturi | Stadiul lucrărilor: Corpul C3 este finalizat în proporție de 90%, iar corpul C4 50%. La corpul principal (C1) se fac lucrări de rezistență, mai exact demolarea șarpantei existente și construirea uneia noi pe toată suprafața clădirii, se desfac tencuielile exterioare la fațade și se execută lucrări de arhitectură (desfaceri tencuieli, pardoseli), dar și la instalațiile electrice de iluminat, instalații sanitare și termice. | Finanțare europeană |
7 | Liceul de Arte „Victor Brauner” | Se află în faza de licitație pentru execuția lucrărilor (termenul de depunere al ofertelor a fost 30 martie 2023, urmând perioada de evaluare). Lucrările la această școală vor dura 8 luni. | Finanțare europeană |
8 | Creșa Mărăței | Lucrările sunt finalizate, iar în acest moment se achiziționează dotările și mobilierul. | Proiect POR 2014-2020 |
9 | Creșele din Văleni și de pe str. Mihai Viteazul | Se lucrează la proiectul de extindere a utilităților și la adaptarea proiectului la teren | Programul Național de Redresare și Reziliență |
10 | Colegiul Național de Informatică | Proiectul tehnic este în lucru, mai exact în faza de verificare. | Programul Operațional Regional 2021-2027 |
11 | Colegiul Tehnic „Gheorghe Cartianu” | Proiect de reabilitare energetică. Se lucrează la proiectul tehnic. | Planul Național de Redresare și Reziliență |
12 | Școala Gimnazială „Daniela Cuciuc” | Proiect de reabilitare energetică. Documentația de avizare a lucrărilor de intervenții (premergătoare proiectului tehnic) va fi supusă aprobării în Consiliul Local. | Planul Național de Redresare și Reziliență |
